我国首个550兆瓦F级燃机项目全容量投产发电

更新时间:2026-07-05  来源:中国燃气设备网  [收藏此信息]

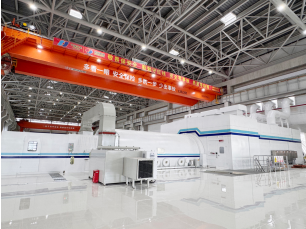

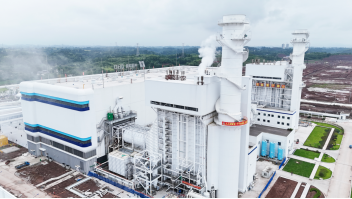

6月30日,上海电建承建的重庆华电潼南一期2x500兆瓦级气电工程项目2号机组顺利完成168小时满负荷试运行,圆满实现全容量投产发电,至此,国内首座配套两台550兆瓦F级容量最大、效率最高的重型燃气机组全部建成投用。有关新闻获中央电视台《新闻直播间》、新华社等主流媒体关注报道。

该项目总装机容量1100.24兆瓦,装设两台550.12兆瓦分轴燃气—蒸汽联合循环调峰发电机组,机组联合循环效率达61.66%。机组采用燃气、蒸汽梯级发电模式,燃机配备独立排气结构,减少热能损耗,最大化回收余热,实现“一份燃气、两次发电”。上海电建承担2号机组及公用系统建筑安装施工。

项目开工以来,项目团队锚定建设目标,优化施工组织,强化资源配置,严把工程质量、安全生产关口,克服川渝地区多雨炎热、场地紧凑、交叉作业等多重挑战,积极抢抓施工黄金期,稳步推进实现锅炉水压试验、汽机扣盖、厂用电受电、化学清洗、点火吹管等各项关键里程碑节点。168小时满负荷试运行期间,2号机组运转顺畅、负荷调节稳定,各项性能表现优异,各项指标均满足规范要求。

项目全容量投产,年发电量约21亿千瓦时,能满足175万个家庭年用电需求,每年可节约标煤20万吨,减排二氧化碳约86万吨,为当地迎峰度夏电力保供,绿色低碳转型注入强劲动能。

上一篇:全球百兆瓦级液化空气储能耦合煤电 项目通过可行性 下一篇暂无数据
最新资讯
◆  我国首个550兆瓦F级燃机
◆  中国产6兆瓦级发电车亮相试
◆  全球百兆瓦级液化空气储能耦
◆  欧洲管道天然气进口回升 阿
◆  沙特阿美继续暂停液化石油气
◆  全球电力需求攀升 GE&#
◆  中国石油的能源开发与万物共
◆  全国首艘内河64标箱氢燃料
◆  我国首条深水油气装备工艺管
◆  (二)中国重大油气基础设施

论文资讯
◆  燃气调压箱,城镇燃气调压箱
◆  燃气调压柜 燃气输配管网的
◆  楼栋调压箱详细介绍
◆  LNG点亮中国船用燃料市场
◆  LNG汽车前景初探
◆  延长石油集团天然气液化站项
◆  液化天然气供应技术
◆  甘肃煤制天然气经济可行性分
◆  大中型LNG储罐的应用及适
◆  大型喷火项目用燃气调压系统


Copyright 1998-2009 © All Rights Reserved.
客服电话:0755-25887166 传真:0755-25887232 网络部QQ: 1595467207 122358134
亚威燃气设备网 深圳亚威华燃气实业有限公司©版权所有 粤ICP备05009517号
lng设备网 壁挂式调压箱 调压箱 气体调压器 撬装式调压站 燃气调压阀 燃气调压柜 燃气调压器 燃气调压箱 天然气调压阀
燃气调压器 天然气调压器 天然气减压阀 燃气调压箱 燃气调压柜 天然气调压箱 天然气调压柜 天然气城市调压门站 燃气设备
燃气调压计量箱 燃气调压阀 天然气调压 燃气调压计量箱 天然气调压柜 LNG气化撬
