8月30日,由中核五公司承建的全球****单体容积LNG接收站——广东珠海LNG扩建项目全面通过机械完工验收。
广东珠海LNG扩建项目是国家石油天然气基础设施重点工程,该项目需同时建设5台世界单罐容量****的27万立方米LNG储罐,建成后将成为我国华南地区规模****的LNG储运基地,并为粤港澳大湾区提供持续稳定的清洁能源。中核五公司承建了其中3台(D号、F号、H号)储罐的安装工程,是国内唯一一家在同一个项目一次承建3台27万立方米LNG储罐的安装单位。
本次项目全面通过机械完工验收,是继4月30日D号储罐机械完工验收后又一里程碑节点,标志着广东珠海LNG扩建项目5台27万立方米储罐实现全面投产准备。
登锋履刃、攻坚克难拼节点
该项目安装工程量巨大,拱顶跨度达到94米,顶升重量达到1141吨;单台储罐内罐壁板共计12圈,高度达45米,直径达92米,净重达到2289吨。自开工以来,面对工程量巨大、安装工艺复杂、施工工期紧张、恶劣天气频繁等诸多挑战,项目管理团队始终坚持目标导向和问题导向,积极与各参建单位沟通协调,科学制定进度计划,合理调配施工资源,全力以赴按期完成全部施工节点目标。在气压顶升超危大作业时,精准实施, 3台27万方LNG储罐均以行业内顶尖数据和完美姿态顺利完成;在内罐壁板安装作业时,以105天绝对工期的成绩创造了行业记录;在储罐水压试验时,项目领导和党员同志舍弃春节阖家欢乐的“小团圆”,坚守现场一线,确保项目“大节点”安全稳健实施。经过不懈奋战,累计实现128万安全人工时,体现了中核五公司在LNG建造行业内的头部地位和实力底蕴。
匠心筑造、精工品质保交付
项目管理团队通过常态化跟踪、定期复盘会、量化分析趋势等多种举措,利用公司以智能化拱顶气压顶升技术、9%Ni钢自动焊接技术、PSA分子吸附式氮气置换技术为代表的LNG低温储罐成套建造技术,努力提升我国低温储罐工程自主化建造水平,实现了项目策划既定质量目标,确保单位工程一次交验合格率100%,打造行业质量标杆,向业主单位交付精品工程、优质工程,以协同高效履约精神赢得客户信赖。
科技创新,国内首次实现
LNG储罐内罐全罐自动焊项目管理团队积极响应公司科技创新的号召,将新质生产力的效能落实到一线,研究并实践了一众科技成果,开创多项行业先河。国内首次实现LNG储罐内罐全自动焊焊接,将环缝埋弧自动焊接和纵缝TT自动焊有机结合,一次RT合格率达99.74%,取得了良好的实践效果;同时,首次采用埋弧自动焊方式对内罐壁板大角缝内侧、内罐加强筋进行焊接,提高整体工效3倍以上。为国内储罐的后续技术创新实践提供了极其有价值的参考范例。
让我们共同回顾项目建设“硬核”瞬间!

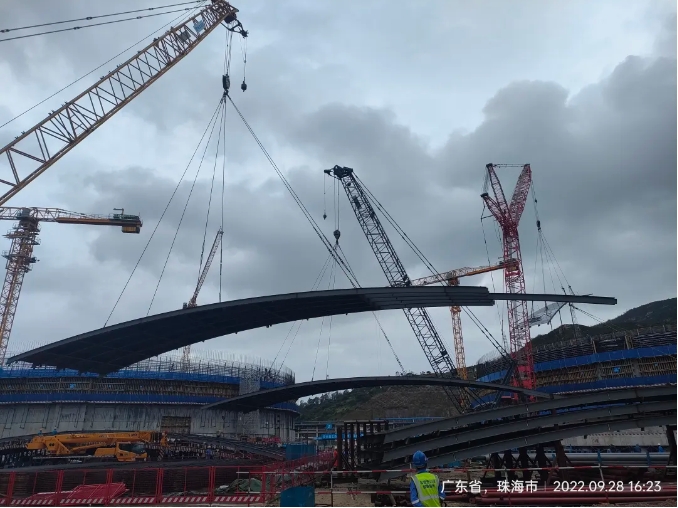

2022年9月28日,珠海LNG扩建项目拱顶块预制安装。

2023年1月10日,珠海LNG扩建项目首罐气压顶升圆满完成。

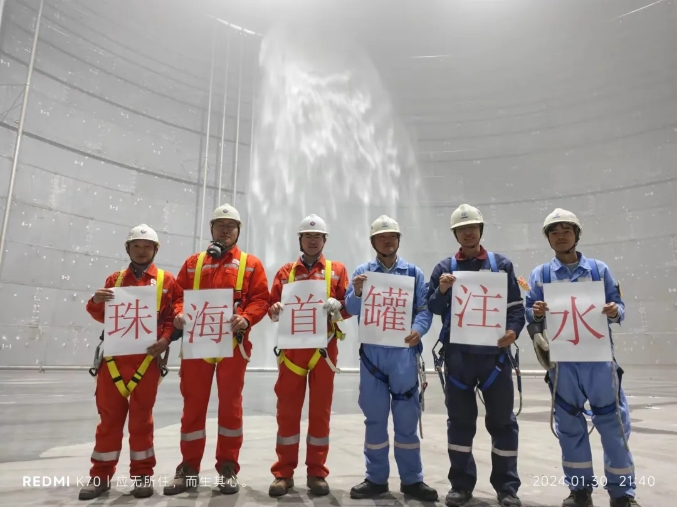

2024年1月30日,珠海LNG扩建项目首罐水压试验开始。

2024年4月30日,珠海LNG扩建项目首罐(D号罐)通过机械完工验收。
